<tr id="ooo0o"><small id="ooo0o"></small></tr>
<tfoot id="ooo0o"><dd id="ooo0o"></dd></tfoot>
  • 无码人妻一区二区三区一,人人妻人人澡人人爽欧美二区,强被迫伦姧高潮无码bd电影,欧美日韩高清在线
    關鍵詞:

    工程施工改造

    您的位置:首頁>>工程施工改造詳細內容>

    【建筑】預留預埋很重要,質量控制要搞好

    作者:海灣消防設備 文章來源:http://www.hbwanlei.com/ [ ]

    預留預埋對于機電安裝來說,是施工的難點同時又是重點,它和其他工序相輔相成而又相互制約。控制好預留預埋的質量,不但能縮短工期和節約成本,而且為下一步的安裝打好基礎。實例展示某項目部通過對工程經驗教訓的分析,總結出預留預埋質量的控制要點,用以指導新工程施工,取得了很好的效果。

    加強安裝工程與土建工程的配合

    一、熟悉圖紙,搞好圖紙會審

    機電安裝人員接到施工圖紙后應認真熟悉圖紙,了解機電安裝工程的功能、土建結構、施工進度計劃和施工方法,與土建施工人員共同搞好圖紙會審。對圖紙上設計不周全的地方、與土建施工矛盾的部位應在會審時向設計人員提出,對需要土建配合的地方也應提出商議,為今后施工作好準備。海灣消防改造

    二、把握時間,搞好與土建配合

    每一項工程都是多工種、多工序、多人員的交叉施工作業。要做好預埋工作,首先要把握時間,即按機電圖和土建圖要求了解機電預埋的內容、建筑結構的情況、預埋的位置,根據多工種各工序的性質分析出最佳預埋時間,合理安排、交叉作業。只有及時準確做好預埋工作,才能保證安裝工作的順利進行,否則,將會造成破壞建筑結構等嚴重后果。

    建筑給水排水及采暖工程預埋質量控制

    一、穿墻、樓板或屋頂的管道均應埋設套管

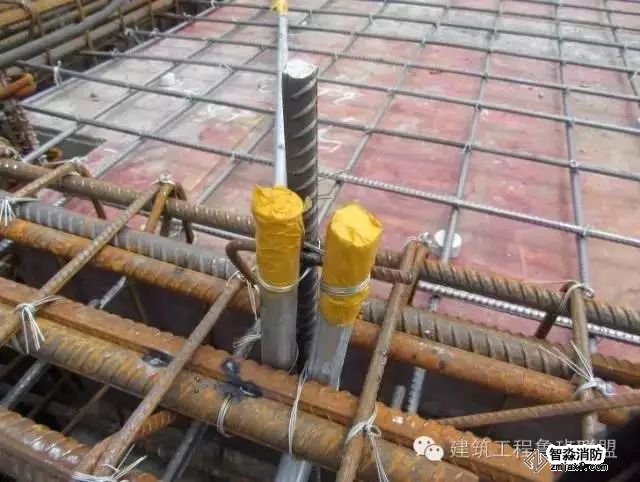

    穿墻套管必須在土建砌體砌筑預留高度或鋼筋綁扎到套管高度時預埋。穿剪力墻的套管周圍用鋼筋加固,并用電焊固定,防止澆砼時移位。穿樓板的套管在模板支撐后,綁扎鋼筋時埋設,同樣其周圍用鋼筋加固,并用電焊固定,防止澆砼時套管移位。

    二、樓板預留洞

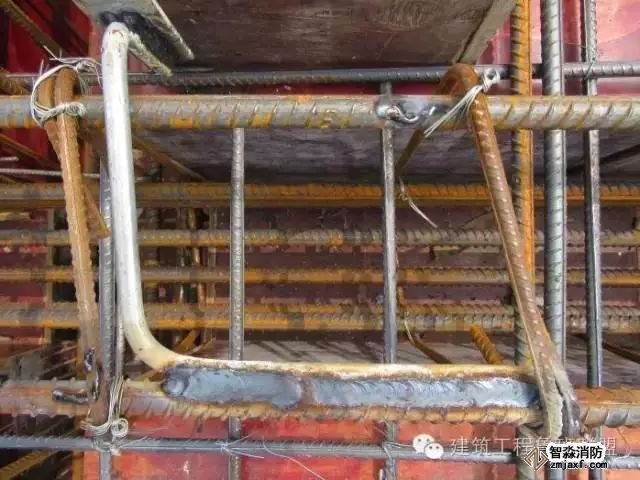

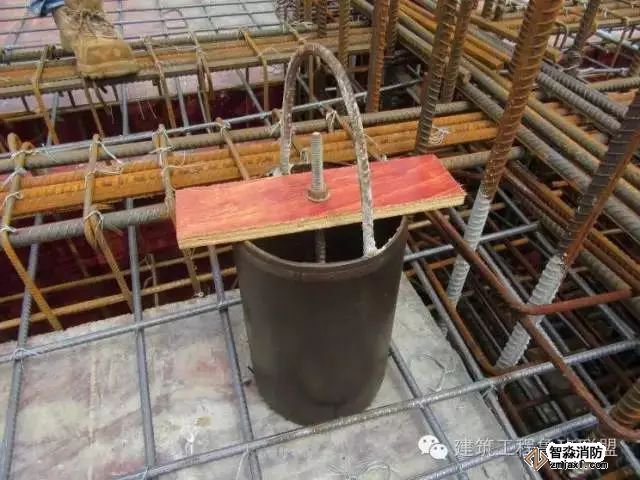

    淘汰傳統的預留法如木盒、鐵皮盒、塑料套管,避免跑模、變形等弊端,采用可提式鋼管盒預留法,材料利用廢舊鋼管,制作時,套管高度為250mm,套管管徑比圖紙設計的管徑大兩個等級,在離預留盒上口80mm處焊接一個Φ6圓鋼煨成的提手,以備混凝土達到一定強度后便于拔出,同時在預留盒的底口用鋼板封堵好。               蘇州智淼消防工程安裝公司

    問題示例1:穿越樓板或墻的管道安裝工程

    【存在問題】

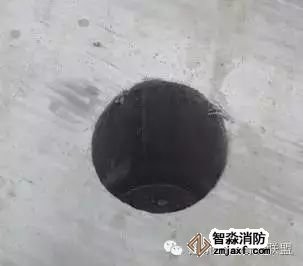

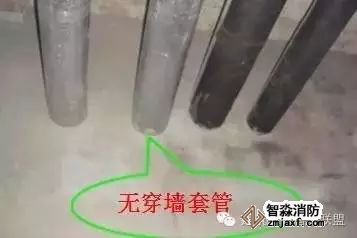

    穿墻管道未按規范要求設置穿墻套管。

    【主要原因】

    (1)缺乏對相關規范的了解,施工前的各項工作準備中,根本沒有考慮到管道穿越樓板或墻體套管設置問題。

    (2)土建與安裝配合不到位,墻體施工時預留套管出現移位、遺漏情況。

    【糾正措施】

    (1)認真檢查管道穿越樓板或墻體是否漏設套管。

    (2)在土建洞口修補前將套管補裝完成。

    【預防措施】

    嚴格按《建筑給水排水及采暖工程施工質量驗收規范》的要求,管道穿越樓板或墻體應設金屬或塑料套管。

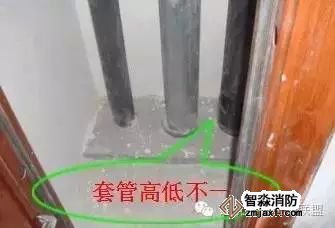

    問題示例2:套管高低不一 、偏位

    【存在問題】

    (1)同部位套管高低參差不齊。

    (2)套管設置時沒有考慮管道保溫。

    (3)套管與管道中心偏差較大。

    (4)套管與管道之間沒有進行封堵。

    【主要原因】

    (1)管井內管線排布深化不到位。

    (2)保溫管道套管預埋時,沒有考慮管道保溫層厚度。

    (3)套管安裝時定位不準確、固定不牢固、垂直度偏差較大。

    (4)套管與管道之間空隙封堵,點多面廣,容易遺漏。

    【糾正措施】

    (1)同一位置管道套管應調整一致。

    (2)對有保溫的管道提前考慮保溫層的厚度,設置套管與之相匹配。

    (3)重新調整套管,保證套管高度一致、與管道同心。

    (4)查漏補缺,完善封堵。

    【預防措施】

    (1)嚴格執行《建筑給水排水及采暖工程施工質量驗收規范》要求:安裝在樓板內的套管,其頂部應高出裝飾地面20mm;安裝在衛生間及廚房內的套管,其頂部應高出裝飾地面50mm;同部位有多根管道,其套管高出裝飾地面的高度應一致。

    (2)提前對管井進行管道綜合排布,確定套管規格、數量及安裝位置。

    (3)注意保溫管道與不保溫管道選用套管的規格,并做好施工技術交底。

    (4)套管安裝時定位準確、固定牢靠,保證與管道中心一致。

    (5)管道安裝完畢,管道與套管之間應及時采用不燃材料進行封堵。

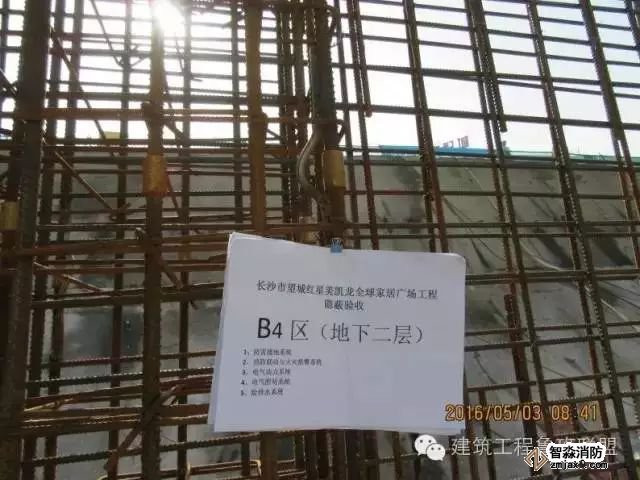

    新工程現場做法:

    (1)留洞位置正確,洞口大小符合設計及規范要求。

    (2)使用一般鋼套管應清理干凈,外刷脫模劑。

    (3)套管固定應牢固可靠。

    (4)控制出模時間(出模時間根據土建要求為準),過早將產生洞口塌陷,過晚將給出模造成困難,破壞洞口的完整性。

    (5)打混凝土時應有專人看護,保證預留、預埋孔洞應無位移、歪斜等現象。

    a. 預留洞位置應正確 。

    b. 預留洞規格尺寸應正確。

    c. 預留洞口應光滑完整。

    a. 套管外應清理干凈并刷脫模劑。

    b. 套管位置正確固定牢固。

    c. 套管規格符合設計要求。

    a. 墻體防水套管安裝。

    b. 套管內應刷銹漆。

    c. 套管應固定牢固,位置正確。

    建筑電氣工程預埋質量控制

    一、管線預埋質量控制

    1、下插的電氣管線的甩口位置要按各工種的安裝配合圖確定。

    a. 弄清下插部位是否有裝潢吊頂;

    b. 注意避開梁下風管、水管、橋架、設備;

    c. 注意建筑墻體中心線位置,并弄清墻體厚度,確保開關、插座管在墻體保護層內量。

    2、彎曲半徑應符合規范要求。

    a. 埋地或樓板內管子彎曲半徑是管徑的10倍,墻內管子彎曲半徑是管徑的6倍,施工時用彎管機或專用工具施工。

    3、預埋在混凝土內的管線的連接要有切實可行的保證措施。

    a. 接口固定牢固不脫節;

    b. 嚴密不漏砂漿的措施;

    c. 保證金屬管道連接處的接地電氣通路。

    4、走道、樓梯的吸頂燈位置的確定。

    a. 要居中對稱,(燈具邊緣)與其相鄰的煙感器要相距50cm以上;

    b. 同在一條中心平行線上。

    5、地下室集水坑、水泵房、風機、空調、配電屏柜的埋地管線的預埋。

    a. 要根據設備的實際數量、管徑,甩口位置要到位,不得漏埋;

    b. 特別注意出地坪的立管與墻面及基礎的尺寸要符合要求;

    c. 登高管的下部彎頭必須隱蔽在樓板完成面以內。

    6、剪力墻及柱子上的開關、插座盒邊的標高、預留位置。

    a. 要注意與門邊的距離以15cm為宜;

    b. 用水平管根據設計要求以土建提供的標高線預測定標高,不準以己澆筑的毛地坪估算。

    7、電氣房間、設備機房所有需接地的等電位聯結的接地干線。

    a. 不管有無沒計,都要按規范要求預留供接地線引出的鐵板,做到有備無患。

    問題示例1:電氣配管工程

    預埋電管(JDG)進線盒斜插,未用納子鎖死

    電管(JDG)中間接頭脫落

    【存在問題】

    (1)預埋電管(JDG)進線盒斜插,未用納子鎖死。

    (2)電管(JDG)中間接頭脫落。

    【主要原因】

    (1)施工人員自認為施工“便捷”。

    (2)項目管理人員現場管控要求不嚴,沒有標準。

    【糾正措施】

    將未采用專用鎖母連接的線管、線盒拆除,必須嚴格按照施工工藝要求采用專用鎖母進行連接。

    【預防措施】

    (1)在分項施工前做好技術交底,現場加強管控。

    (2)預埋線盒應提前預制。

    新工程現場做法:

    a. 同一場所預埋線盒間距、標高一致。

    b. 現場做好標高線,預留線盒位置、間距要依據標高線進行預留預埋。

    a. 線管按要求進行封堵

    二、防雷接地工程

    問題示例:

    【存在問題】

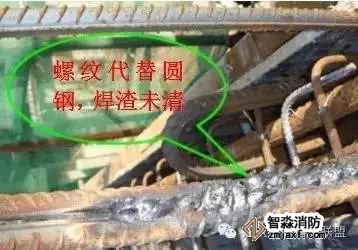

    (1)預留預埋防雷接地使用螺紋鋼代替圓鋼施工。

    (2)焊接處焊渣沒有清理,焊接質量差。

    (3)圓鋼直徑、搭接長度不滿足規范、設計要求。

    【主要原因】

    (1)對施工規范、設計要求沒有掌握,對使用材料規格、型號不重視,使用土建工程的鋼筋廢料,認為用螺紋鋼等其他材料焊接即可。

    (2)焊接工人非專業電焊操作人員,沒有做到持證上崗。

    (3)現場交底不到位、監控不嚴格。

    【糾正措施】

    (1)按規范、設計要求使用圓鋼重新進行焊接。

    (2)將焊接質量不合格部位重新進行焊接,嚴格按照施工工藝要求進行施工,焊接完成后要清理焊渣,不應出現漏焊、夾渣、咬肉等質量缺陷,保證搭接長度滿足規范要求。

    【預防措施】

    (1)對焊接施工人員進行證件檢查,嚴格執行持證上崗。

    (2)對防雷接地工程施工進行技術交底,堅持“樣板先行”制度。

    (3)嚴格加強現場控制。

    新工程現場做法:

    1、防雷接地焊接

    防雷接地焊接要求:

    (1)雙面焊,焊接長度大于 6D。

    (2)焊接點光滑平整無咬肉、加渣、漏焊現象,清除藥皮。

    2、電梯機房、變配電室、強弱電井接地干線

    采用搭接焊時,其焊接長度如下:

    鍍鋅扁鋼焊接長度不得小于其寬度的2倍,且至少焊三邊,慣彎不能太死,直線段不得有明顯彎曲,并應立放。鍍鋅圓鋼焊接長度為其直徑的6倍,并應雙面施焊。引下線采用40*4MM鍍鋅扁鋼,圓鋼直徑不得小于 12MM。

    3、防雷引下線直螺紋跨接

    鍍鋅圓鋼與底板鋼筋焊接,焊接長度為圓鋼直徑的6倍。

    用結構主筋作為防雷接地引下線時:

    1、雙面施焊,焊接長度為6D。

    2、接地引下線為墻體主筋時,要采用內外兩主筋。

    3、接地引下線為柱子主筋時,要采用對角兩主筋。

    4、柱內主筋應用不小于Φ12鍍鋅圓鋼與屋頂避雷網焊接。

    智淼君安(江蘇)消防工程技術有限公司主要業務有火災報警系統的銷售、設計、安裝、消防維修及消防工程改造,消防施工,消防工程改造,消防維保,一二級消防檢測設備,火災探測器的清洗,消防檢測,氣體滅火系統安裝,電氣火災系統施工安裝,噴淋水系統安裝,防火門系統施工安裝等。www.zmjaxf.com(各種品牌海灣、利達、陸和、阿波羅、防威、師島、北大青鳥、依愛、泰和安、松江等消防設備施工安裝,消防工程改造)公司承接消防改造、消防報審、消防出圖、報驗代辦等業務,我們將用專業的技能和一流的服務為廣大合作伙伴提供一條龍服務。

    智淼君安(江蘇)消防工程技術有限公司http://www.hbwanlei.com/
           海灣消防安全有限公司主營:GST海灣消防報警設備銷售,消防工程施工改造,氣體滅火、電氣/漏電火災、消防水系統施工安裝,售后維修保養,檢測,調試,海灣消防網站:http://www.hbwanlei.com/海灣消防服務熱線:4006-598-119
    主站蜘蛛池模板: 久久久久99精品成人片欧美一区| 99热这里只有精品免费国产| 亚洲日韩一区二区三区| 最新av中文字幕无码专区| 精品www日韩熟女人妻| 国产色无码精品视频国产| 97久久婷婷五月综合色d啪蜜芽 | 久热这里只有精品99在线观看 | 亚洲国产精品18久久久久久| 熟妇人妻无码中文字幕老熟妇| 日本强好片久久久久久aaa| 精品视频国产香人视频| 久久久久久久曰本精品免费看| 精精国产xxxx视频在线播放| 汝州市| 曲水县| 午夜国产小视频| 黑人巨大精品欧美一区二区区| 丝袜亚洲精品中文字幕一区 | 伊人久久大香线蕉午夜av| 色偷偷激情日本亚洲一区二区| 国产成人AV免费网址| 精品国产一区二区三区在线观看| 精品欧洲av无码一区二区14| 日韩人妻无码精品一专区| 国内精品国产成人国产三级 | 国产乱子伦农村叉叉叉| 亚洲人成在线观看| 亚洲欧美日韩尤物AⅤ一区| 久久人人爽人人人人片| 亚洲欧美日韩另类精品一区| 欧美性xxxx狂欢老少配| 成人无码网www在线观看| 国产成人女人在线观看| 久久综合亚洲色1080p| 一区二区三区免费视频播放器| 大连市| 欧美专区日韩专区| 天天综合网在线观看视频| 一本色道婷婷久久欧美| 中西区|
